Endelig fremme: «Kjendistrafoen» har ankommet Helgeland

Fredag 16. oktober klokken 14.15 kom Lineas nye transformator endelig frem til Leirosen sekundærstasjon. Etter over to uker på broen i Strömsund gikk resten av transporten smertefritt. Nå venter en viktig jobb for fremtidens strømnett på Helgeland.

Publisert: Oppdatert:

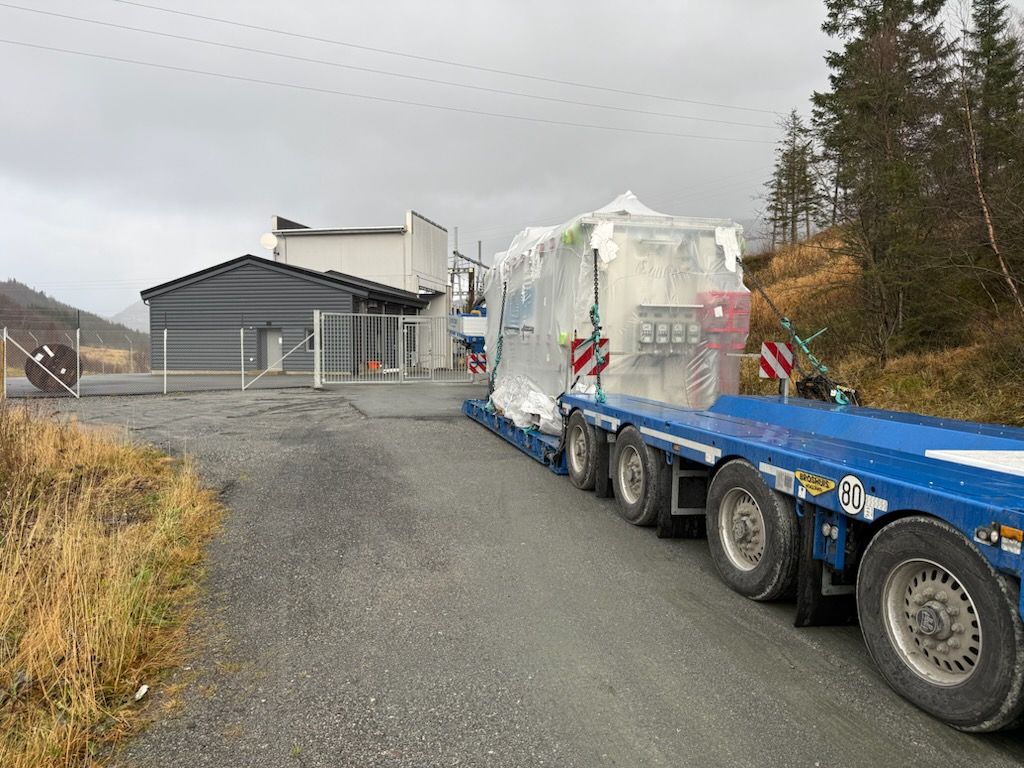

Kjendistrafoen endelig kommet frem

– Vi er veldig glade for at transformatoren endelig er fremme. Nå kan vi starte arbeidet med å få den på plass i stasjonen, slik at den kan bidra til økt kapasitet i strømnettet, sier Frode Dorp, leder for kommunikasjon i Linea.

Viktig for kraftproduksjon og økt strømforbruk

Flere småkraftverk venter på at den nye transformatoren skal komme i drift og gjøre det mulig å levere mer kraft inn på nettet. Samtidig vil den spille en viktig rolle i å møte økt strømforbruk i området.

– Strømnettet må kunne ta imot kraften som produseres, og levere den videre til dem som trenger den. Denne transformatoren er en viktig brikke for både kraftprodusenter, næringsliv og utviklingen av lokalsamfunnene våre, sier Dorp.

Bilde tatt av Irun Berg, en av våre gode kunder på Finneidfjord

En liten kjendis langs veien

Den uvanlige historien på Strömsundsbron har skapt stor interesse. Også etter at transporten kunne fortsette, har mange fulgt med på ferden mot Helgeland.

– Transformatoren har blitt en liten kjendis. Folk langs reiseruten har fulgt med og tatt bilder. Det synes vi er hyggelig, og vi håper oppmerksomheten også har gitt litt større forståelse for hvor viktig strømnettet er for bedrifter, verdiskaping og bolyst, sier Dorp.

Linea snakket fredag med sjåføren som kjørte transformatoren frem til Leirosen. Det var også han som satt bak rattet da hendelsen på broen inntraff.

– Han beskrev en dramatisk opplevelse og fortalte at han var litt spent da transporten skulle av broen igjen. Heldigvis gikk både den operasjonen og resten av turen smertefritt. Vi setter stor pris på innsatsen til alle som har bidratt til å få transformatoren trygt frem, sier Dorp.

Bilde: Tatt av Irun Berg, en av våre gode kunder på Finneidfjord, når transporten kjørte forbi i dag.

Nå starter arbeidet i stasjonen

I neste uke starter arbeidet med å få transformatoren inn i stasjonen. Deretter følger montasje, kabelarbeid og testing før den kan kobles inn i strømnettet.

Målet er å sette transformatoren i drift i løpet av november, forutsatt at arbeidet og testingen går som planlagt.

– Transporten har fått mye oppmerksomhet, men det er først når transformatoren kommer i drift at den virkelig får vist sin verdi. Nå gleder vi oss til å få den i arbeid for Helgeland, avslutter Dorp.

Trafoen endelig kommet frem
På mandag starter arbeidet med å få trafoen inn i stasjonen og alt arbeidet med å sette den i drift de neste ukene.
